中国石化上海石化挑灯夜战!冲刺大修关键节点
来源:中国石化上海石化股份公司 | 作者:石油化工设备智慧运维与检维修技术展览会 | 发布时间: 2026-01-05 | 11 次浏览 | 分享到:

1月2日晚8时,霜冻叠加低温肆虐,体感温度跌至零下5摄氏度。上海石化烯烃部检修装置现场的电子屏幕显示:当前区域作业人数449人,其中上海石化职工61人,承包商施工人员388人。正值元旦假期公司大修已进入收尾关键阶段,为按期完成检修任务,奋战在一线的参检人员在寒风中挑灯夜战,全力推进检修进程。

01.严字当头,筑牢检修安全防线


在2号烯烃联合装置原中控室西侧,伴随着指挥人员清脆的口哨声,一台起重机缓缓伸出长臂,将一台换热器稳稳吊起。记者从现场了解到,此处检修人员正专注开展EA146中段管箱的安装、试压及管口复位工作。

“现场有10人参与吊装作业,吊装作业以起重操作为核心,安全管控至关重要,单独作业绝不允许,两米以上高处作业必须全程系挂安全带。”站在寒风中的吊装现场,臻友公司安全监护员王国艳向记者强调,“按照检修进度,这项作业必须在今晚10点前完成。”


离开吊装作业现场,记者在前往大修指挥部的途中,偶遇了从现场赶回的2号烯烃联合装置副主任庄健超。他介绍,大修多项项目已进入收尾阶段,工艺准备介入,在此关键节点,检修质量验收、安全隐患消除尤为关键,容不得半点马虎。

02.难点攻坚,抢抓工期保障流程

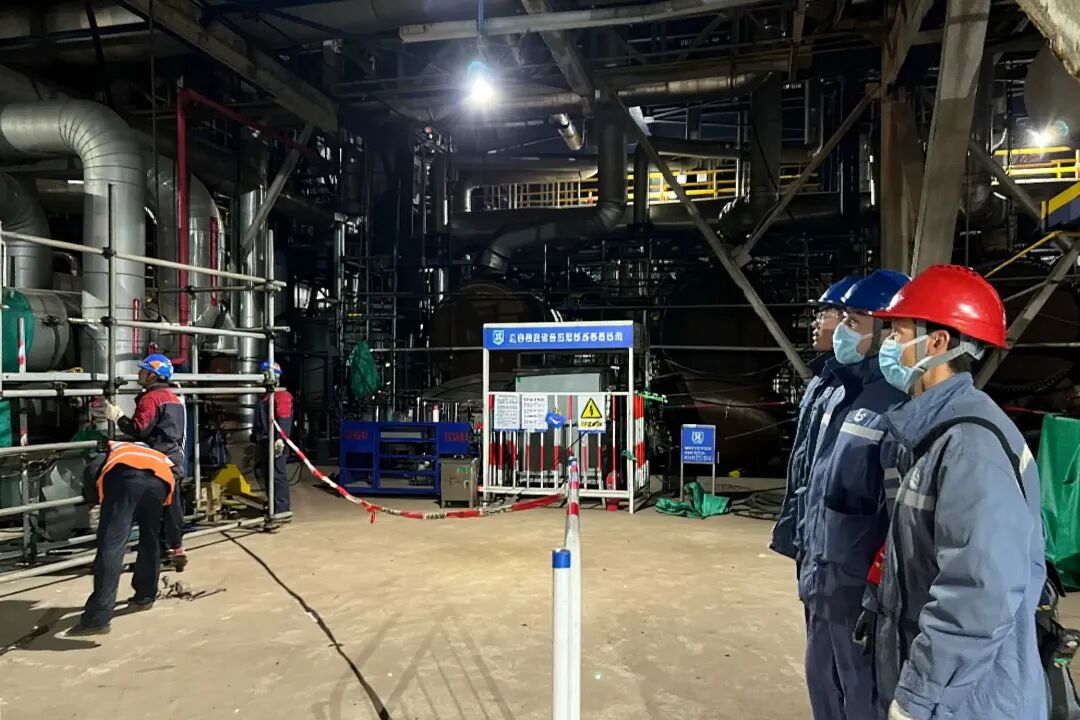

随后,记者跟随庄健超来到原中控室北侧路边的一块公示牌前,牌上详细记录着当日作业信息:今日作业票共计320张,其中动火作业61张、高处作业138张、吊装作业31张、临时用电作业21张、一般作业53张、受限空间作业16张。

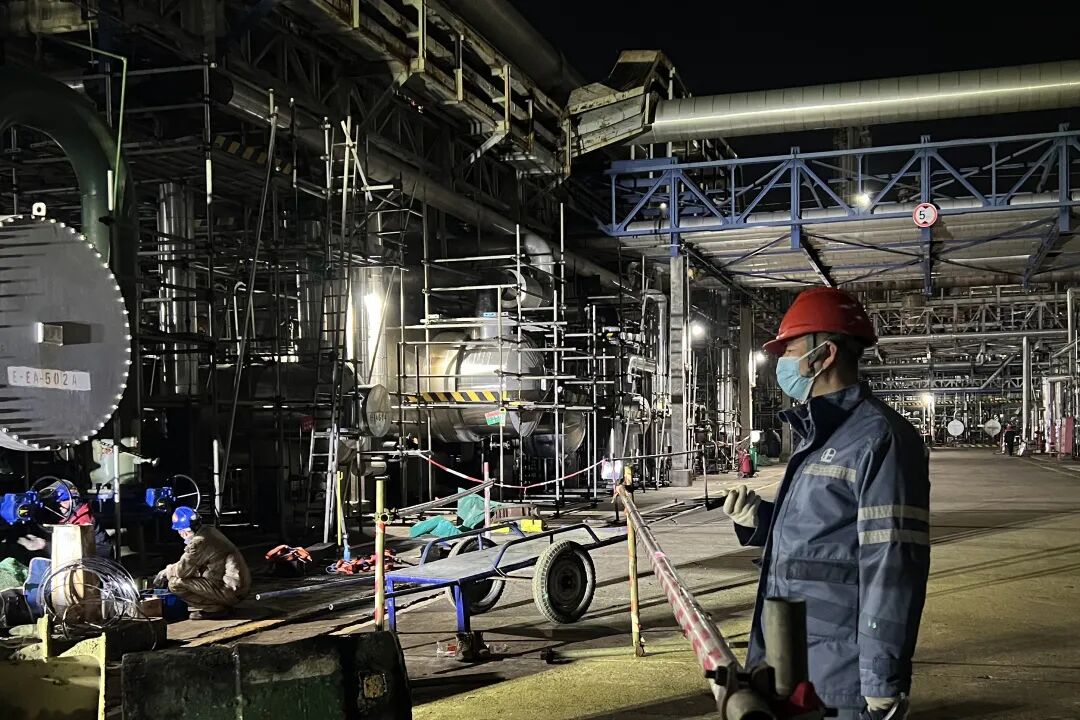

庄健超指着正在施工的现场介绍,这里正开展EA-501冷却水抱箍消漏作业,由于涉及埋地管线,施工难度较大,且工期紧张,必须在明天下班前完成全部工作。

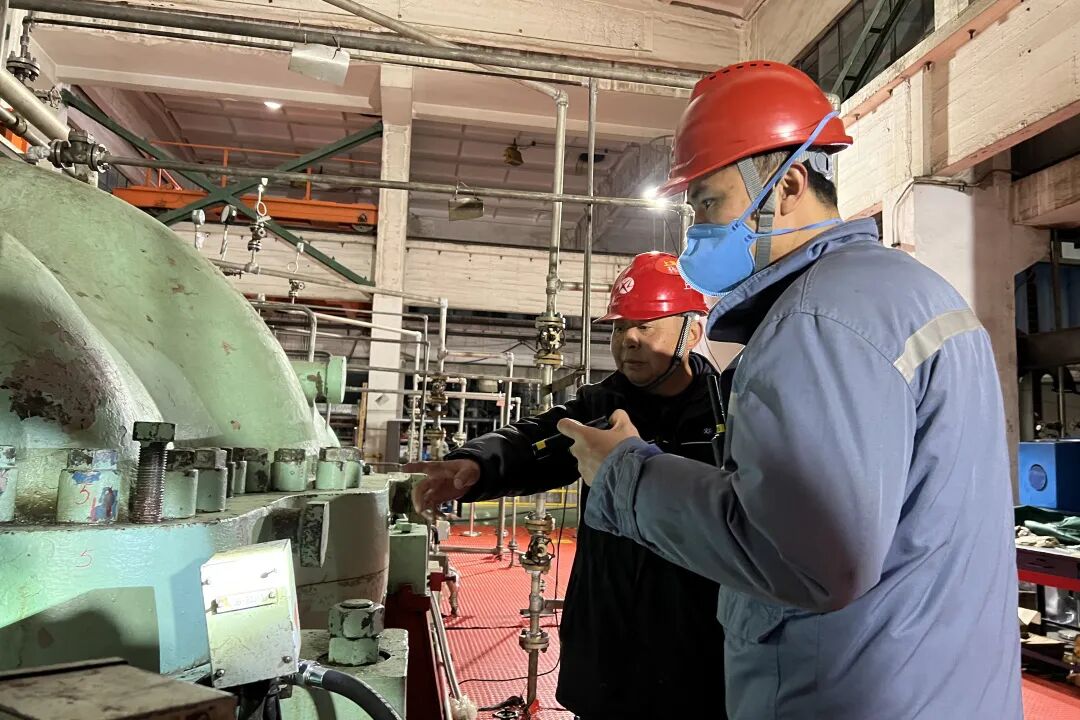

紧接着,记者登上三楼作业平台的压缩机房。现场可见,信炼、炼安等公司的检修人员正围在一起商议,计划更换压缩机的轴瓦热电阻。“明天要进行油洗作业,所以今天必须完成轴瓦热电阻的更换工作,不能耽误后续流程。”庄健超表示。

03.闭环把控,质效双保护航生产


返回大修指挥部后,庄健超继续补充介绍:“目前多项检修作业都在按计划有序推进。老区检修、新区生产同步推进,新区承担公司原料上下游转运关键作用,绝不能出问题。今晚气温低,我们已加强值班力量,骨干全员留守加班,全力护航装置安稳运行。”

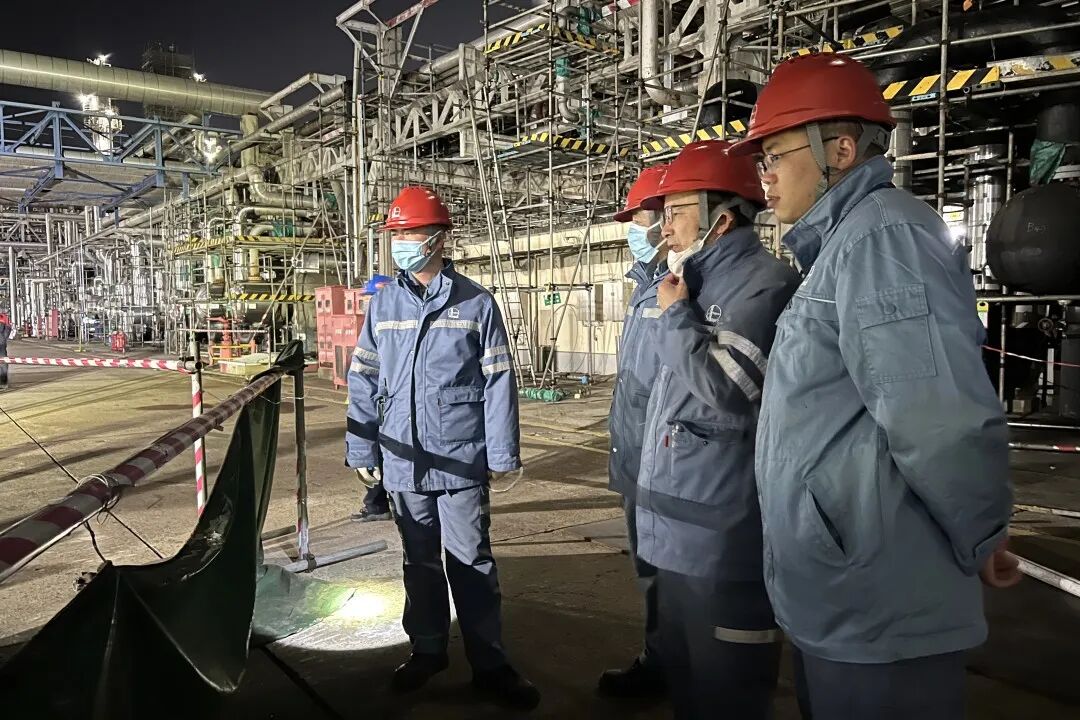

夜晚现场作业收工后,由烯烃部设备室牵头,召集臻友、金艺、守安等公司相关人员,启动检修现场联合检查。在大修指挥部,正准备出发的设备室主任陈炳华告诉记者:“自2023年起,烯烃部就明确要求,每天检修停工后必须全面检查现场,哪怕深夜严寒,也要守住安全底线,确保无隐患、无遗漏。”
